オフィシャルブログ

カテゴリー別アーカイブ: 日記

喫茶店 改装完了いたしました。

喫茶店 フロアー拡張のためのリニューアル工事、一気に完成いたしました。

第二日目、10月21日 配線。

増設エアコン電源をエアコン設置場所より入線して、分電盤手前の点検口まで配線できました。目指す分電盤はあれです。目測5m。

IMG_3067

天井裏はといいますと

IMG_2894

電気、換気空調ダクト、目指す方向に障害だらけ・・・

IMG_2901

けど、道具を駆使して、通しました。まあまあ、時間かかりました。

増設の200Vエアコン電源です。

翌朝(第三日目)からの取付なので、下階の携帯電話ショップさんの営業終了19時から作業でした。

IMG_2903



他の移設ケーブル(アンテナ・店内スピーカーケーブル他)の配線も完了いたしました。

床下の電源ケーブルも1階の分電盤より配線完了して、第三日目を迎えます。



第三日目、10月22日 照明移設・配線~仕上げ

天井カセットのエアコンが取付きました。

すると、ダウンライトが邪魔で移設とのこと・・・早く知りたかった。

打ち合わせでおおまかな位置を決めてから、設置可能か?天井裏の状況を調べます。

IMG_2940

右上がスピーカー、左が非常灯、最終的にエアコンのパネルも除けました。

すると・・・

IMG_2941 (1)

ん?

IMG_2942 (1)

奥にパイプが横たわってるではないですか・・・

それから、また位置変更

「天井開口にしなくてよかったですね。」まさにそれ。

・・・それから1時間くらい格闘。

完成写真忘れました。きちんと点灯してますよ。

しかし、確認することが大事なんです。



次は目に見える作業。

IMG_2951



支給品(改装前撤去品)のLEDテレビ壁掛けにいたします。

IMG_2952

取り付けたら、汚れないように養生します。



第四日目、10月23日仕上げ。

配線したケーブルにコンセントやテレビのターミナルを取付ます。

IMG_2910



IMG_2911

他、あちこちと細部もチェック。無事に完成です。



ホッとしました。かれこれ、下階の携帯電話ショップさんも営業終了。

お店も急ピッチで明日の開店準備全開です。

IMG_2976

すると、食べて行ってください。と、差し入れをいただきました。

IMG_2979

ごはんも炊き立てでアツアツでしたが、それよりもオーナー社長さんの心遣いがあたたかったです。ごちそうさまでした。

10月24日、無事に開店いたしました。

リニューアルオープンおめでとうございます。







喫茶店 改装スタート

喫茶店 フロアー拡張のためのリニューアル工事がスタートしました。

IMG_2868

10月20日、営業終了後の解体スタートから約4日間で仕上げます。

第一日目は間仕切りの撤去作業。(壁を片面剥いだ状態です。)

IMG_2869

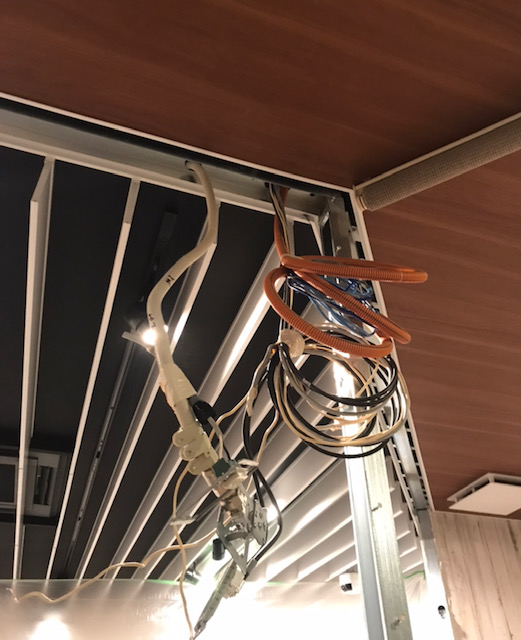

不要なケーブルを撤去、必要なをとりまとめ

IMG_2870



明日以降の施工ルートの確認をして、第一日目は終了となりました。



息抜く間がないですが、完工まで貫きます。





創立60周年記念 第33回電気工事業全国大会参加いたしました

創立60周年記念  第33回電気工事業全国大会、石川県金沢市にて参加してきました。

IMG_2646

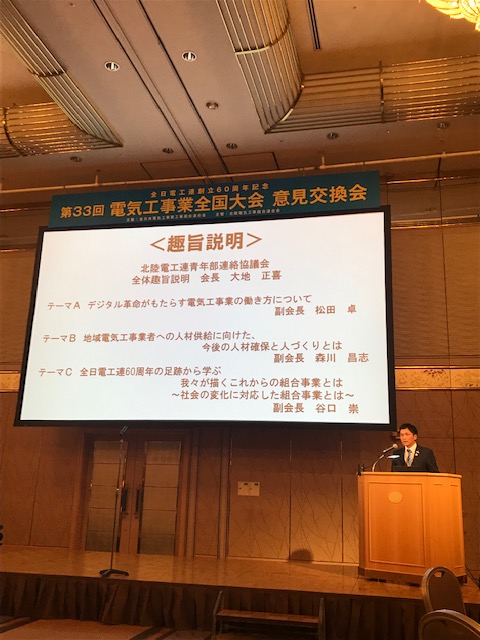

全国の工事組合の仲間と再会、新たな出会いにドキドキの2日間、初日は意見交換会に参加しました。

3つのテーマに分かれての意見交換会でした。

IMG_2655

DSC01105

2日目は大会式典「創立60周年記念  第33回電気工事業全国大会」参加いたしました。

IMG_2784

次回開催は二年後、滋賀県開催になります。

IMG_2788



スケジュールぎっしりでしたが、有意義な時間を過ごさせていただきました。



IMG_2694

再三、唱えられてた電気工事業界のあるべき姿は

ライフラインの担い手であり、インフラを守る義務をこれからも求められる。

時代の流れを汲み取り、変化していかなくてはならない。

その言葉通りに、これから変革していくこと、電気工事士1人1人が組合員1社1社が胸を張れる組合であり続けることを望みます。

そんなことを改めて感じた大会でした。



参加者の皆さま、大会設営を関わられました北陸の皆さん、大変お世話になりました。

しっかり、今回の経験を発信していきます。

ありがとうございました。

これからもよろしくお願いします。

新装開店パン屋さん 電気設備のこと

「ル・ミトロン高知高須店」様の内装工事に伴う、照明、コンセント、スイッチ工事を進めながら、肝心の電気設備の増強工事も進めております。
美味しい 食パン製造設備を設置するために、動力電源を要する機器が多数増えますので、電気の通過点もガッチリ増強します。

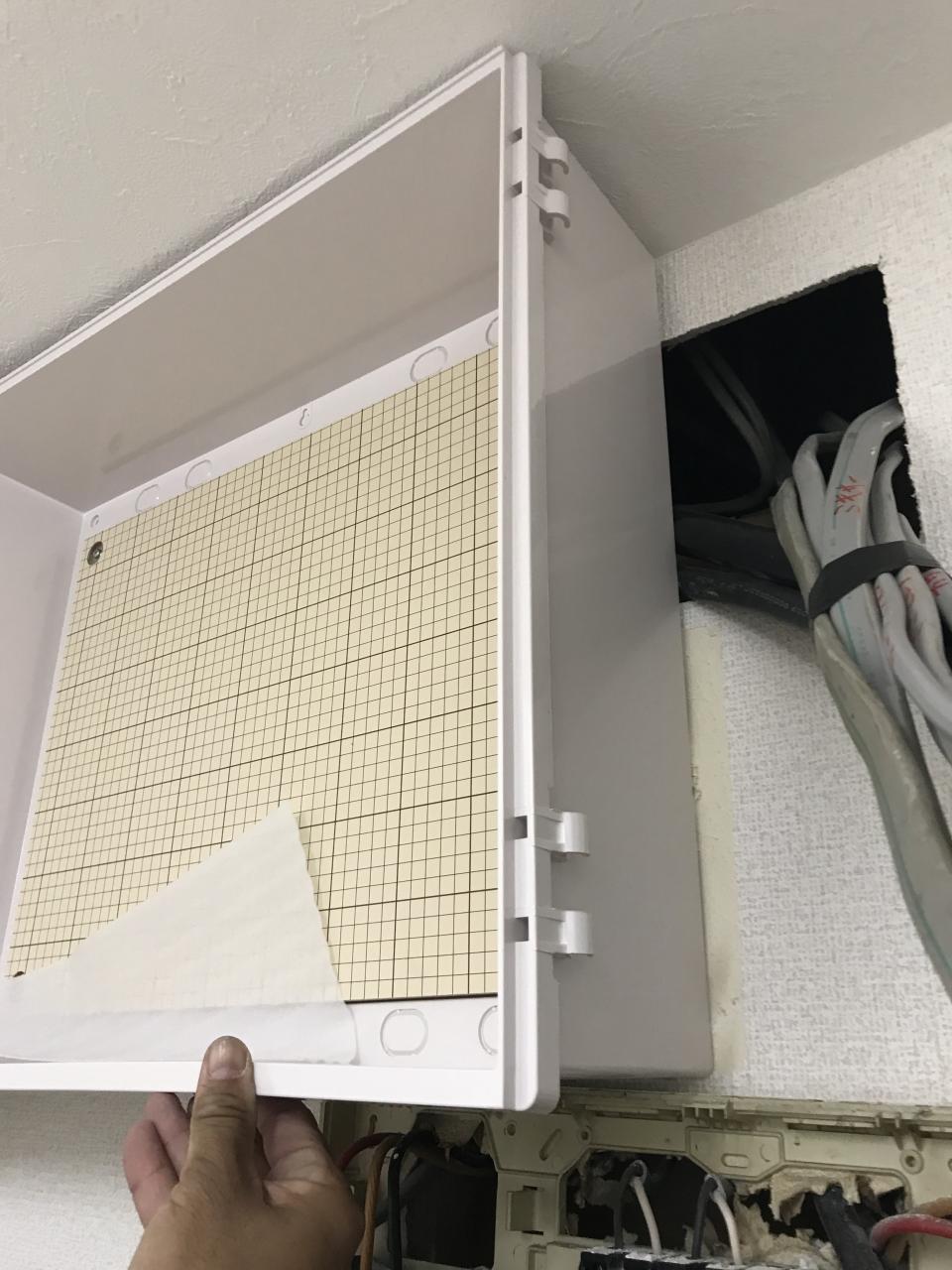

ゆとりのある箱(ブレーカーボックス)を準備しました。
蓋を除けたら、入ったんですが・・・

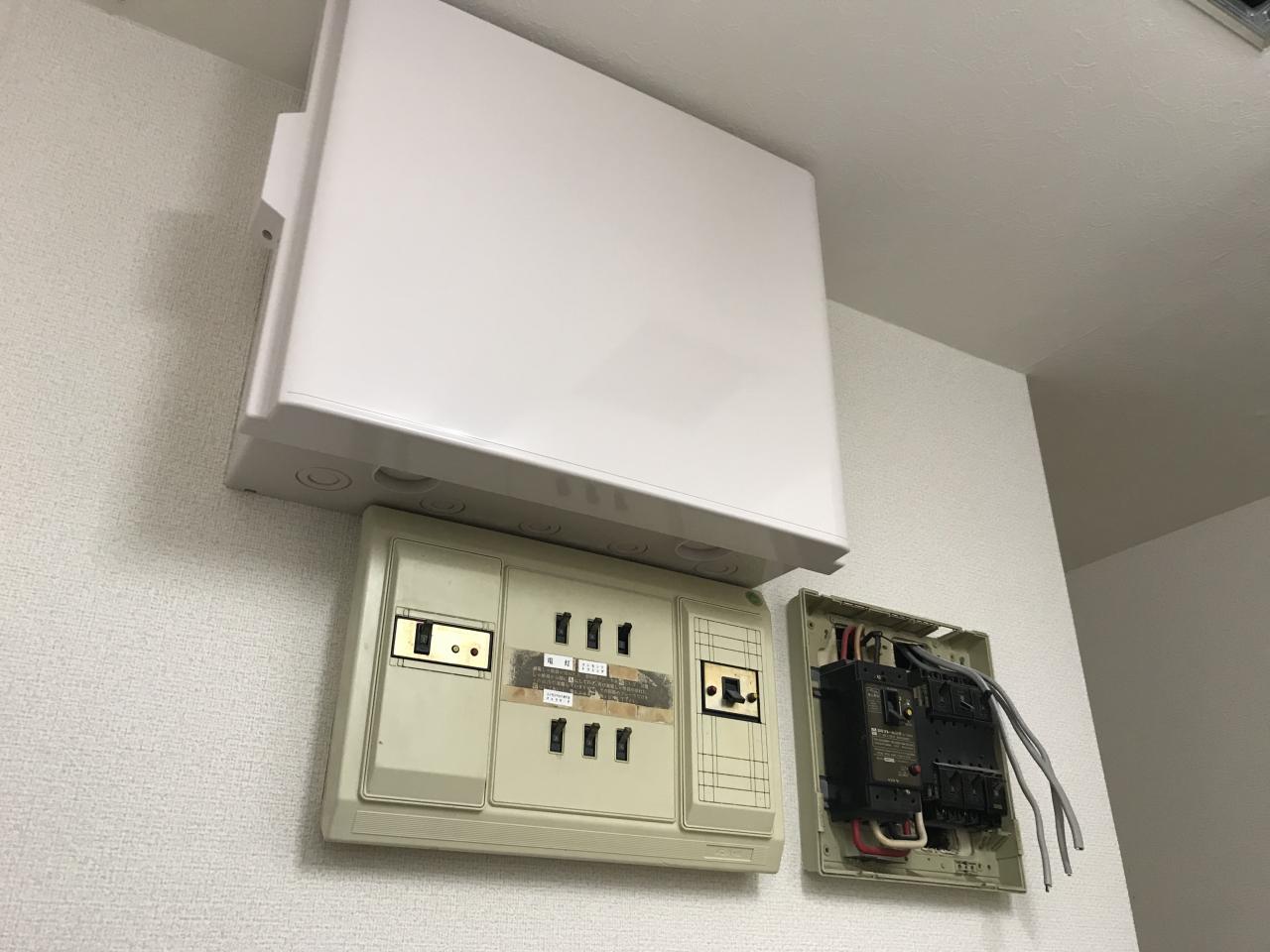

結果、新設のボックスを収めるために(下部の)電灯分電盤を下げました。

何故にこの大きさを選定したのか、きちんと理由があります。

(現在では、検討事項なので割愛します)

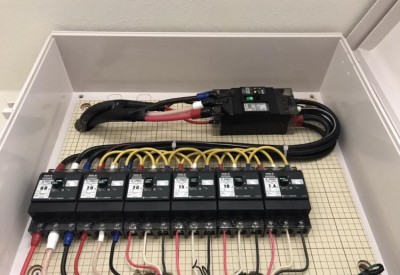

ボックス内のブレーカー設備、接続しました。


幹線の増強に伴う四国電力さんの接続工事が金曜日ですので、それまでは既存の幹線を流用いたします。
引き続き、完成に向けて励みます。

新装開店パン屋さん 内装完成へ前進

昨日が厨房、今日が店頭をクロス屋さんが壁紙を貼ってくれました。

厨房は予定通り、床の長尺シート貼りです。(写真忘れた・・・)

で、今日の電気工事屋は、店頭のダウンライト照明の取付工事をクロス屋さんが貼り終えて職人さんがいなく、床の貼る作業に邪魔にならない時間に行きました。

結果

「夕方一択です」

早速、器具結線

IMG_1946

器具取付。

IMG_1947



いざ、点灯

IMG_1950





いい照度を確保できました。

店舗の照度、推奨は500lx~800lx位とされてます。

※参考にいうと、800lxというと細かい手元の作業の明るさです。

いい具合の明るさ・・・

これが難しい。個人の「明るさ」感覚というのが若干違います。

オーナーさんに気にいってもらえたら、うれしいですね。

もし、だめなら・・・そのための秘策もあります。

明日の工程、キチッとやりましょう。





新装開店パン屋さん 続報

本日、クロス屋さんが壁紙を貼ってくれました。厨房からスタートでした。(明日、店頭のスペースを貼ってくれるそうです。)

床は、ビニール素材の長尺シート(フローリングの仕上げに用いる長いプラスチック製のシートの事、とにかく水に強い素材)を貼ります。

床の作業の時には「電気工事屋」をはじめ、他の業者は現場に入れません。

それを考慮して・・・

できる所を仕上げていきます。

IMG_1924

厨房の照明を取付けました。既存設備の再利用です。弊社で預かってました。

コスパよくするように努めます。

完成に向けて、現場も明るくなれば作業もはかどるでしょ的なイメージです。

しかし、クロス屋さんの作業の横では、気をつかうので「こそーーっと」取付けておくことにしました。



壁紙貼った横から、電気屋が器具つけていったら、追っかけるみたいでいやですよね。そう思います。

やっぱり、業者さんへの気配り、大事ですよね。

完成に向けて、一歩一歩です。明日も、頑張ります。





新装開店パン屋さん 絶好調

IMG_1793.jpeg IMG_1800.jpeg

「ル・ミトロン高知高須店」様の内装工事が
進んでおります。
内装工事屋さんが天井、壁を夕方までに貼ってくれました。

翌日からクロス屋さんが作業に入るとのことで、電気屋として開口しとかなきゃと気合い入れて、バチバチと追い込みました。

完成まで、間もなくです。

幹線配管中


新装開店パン屋さん
「ル・ミトロン高知高須店」様の動力幹線配管工事中です。
まだまだ、頑張ります。
暑くなくてよかったです。

新装開店「パン屋」さん配線中

高知市高須(サニーマート高須店さん西のテナント棟)に10月オープンの「ル・ミトロン高知高須店」様の配線工事中です。

IMG_1676

結線したら、配線の工程は完成近しです。



電気自動車用コンセント新設、お見積り

本日、午前中にお仕事させていただいてる元請様よりのご依頼で

お見積りにお伺いしました。

コンセントの設置場所と、鍵付(盗電防止)にされるかどうか?意匠的な仕上がりのイメージの確認をさせていただきました。

IMG_1516

分電盤に空スペース有ります。床下にも隠ぺいで配線できそうです。

現在、納車されて100Vのコンセントでの充電をされてるお客様。

それを200Vで効率的な充電をしたいとの要望なんですが・・・

現在の充電環境は、どんな感じなんですか?との問いに答えてくださいました。

「日産のショールーム他、全国32,000カ所の充電設備の利用料2,000円払ってるから大丈夫ですよ。」

そう教えて下さりました。

これが一番の収穫にように思います。



さて、今から見積もりを2パターン作らせていただきます。

採用いただきましたら、ベストを尽くします。ご依頼ありがとうございます。
